供電拉警報 台電提大潭七號機展延案

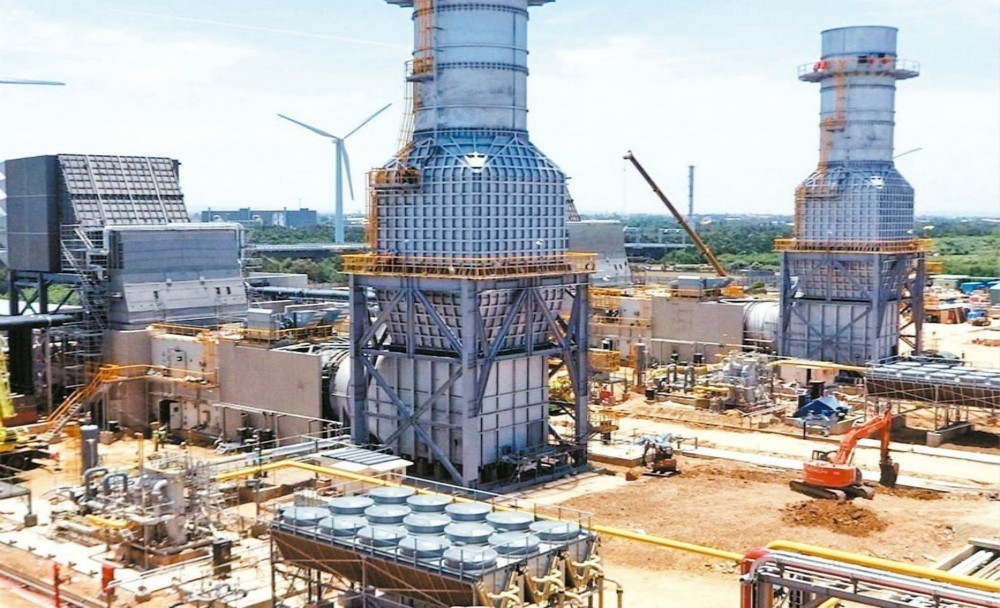

台電提出大潭電廠七號單循環機組運轉時間展延至二二二年底。圖為大潭電廠。 圖/聯合報系資料照片


供電風險再拉警報,在民營電廠招標不順、地方政府限煤等壓力下,台電公司提出大潭電廠七號單循環機組運轉時間展延,從原定的今年底延至二二二年底。環保署專案小組昨天首次審查此案,要求台電補充展延前後的空汙排放量及環境影響後,擇期再審。



台電昨日供電亮黃燈,預估尖峰備轉容量率百分之七點一一,屬供電吃緊,距離供電警戒的橘燈僅差距約一個百分點,在各項變數下,供電風險有如走鋼索。為了達到法定備用容量百分之十五目標,台電只好提出大潭電廠環差變更。



大潭電廠目前設有六部燃氣複循環機組、一部燃氣單循環機組,二一四年通過增建計畫環評後,台電二一七年以供電吃緊為由提出緊急發電計畫,希望先行設置兩台共六十萬瓩的燃氣單循環機組,原定「過渡時期」僅運轉到今年底,但台電今年再提出環差,希望展延至二二二年底,如果要照台電計畫展延,最慢今年底前必須通過環評審查。



不過,當初台電爭取單循環機組先行過程一波三折,先是在專案小組被迅速否決,後來到環評大會才翻案。環評委員劉希平昨在會中直言,台電將環評當「討價還價」的場所,如今再提展延若通過,恐成為環評惡例。



專案小組召集人李堅明也質疑,此次展延到二二二年,是否就能達到供電無虞?未來會不會一而再、再而三提出展延?如此一來,不僅對發電管理者而言徒增處理程序,也凸顯國家能源政策難以如期如質達成的隱憂,導致供電需要不斷「買保險」。



台電表示,配合複循環機組預計二二二年陸續商轉,單循環機組銜接需要時間,因此可承諾這次提出展延到二二二年後,未來不會再延後。



台電說,提出展延主要有兩大原因。首先是五十萬瓩民營電廠IPP2招標結果不如預期,國光、宏關等案件卡在環評;其次,台中發電廠二一八年起核可用煤量自二一○○萬噸削減至二年一二六萬噸,興達電廠也削減秋冬季生煤許可量三成至五成,為銜接電力缺口,因而提出展延。此外,大潭七號機為既有燃氣機組,對環境衝擊相對較低,如能持續運轉,可有效維持供電穩定性。



專案小組最後決議補件再審,台電必須補充及檢討延長七號單循環機組運轉期限至二二二年的空汙、溫室氣體等排放增量及環境影響,並就空氣品質現況提出分析及對策,七月底前送專案小組再審。
